Наші Роботи

Шевченкове

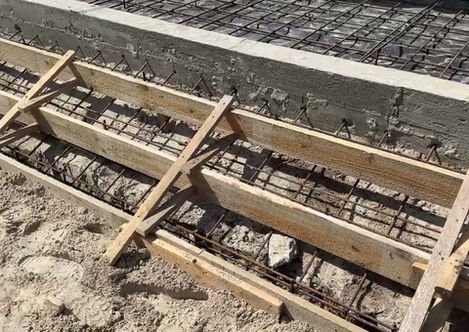

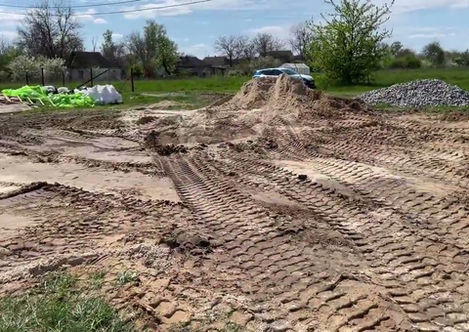

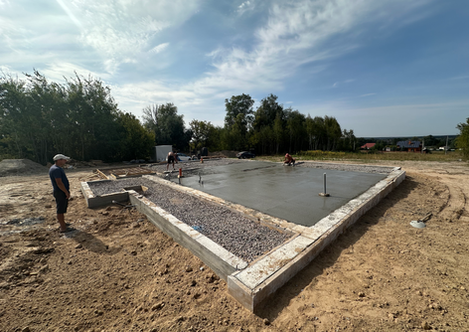

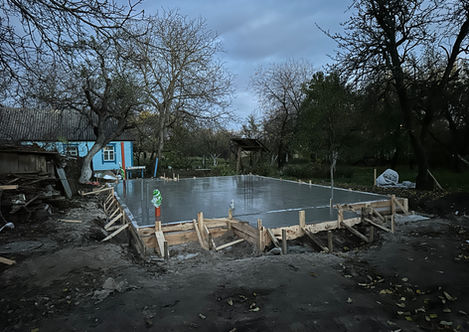

  • Будівництво підвалу - 5 днів.

  • Будівництво фундаментів — 14 днів.

  • Будівництво каркасу — 2 тижні.

  • Залізобетонне перекриття з плоским дахом– 16 днів.

  • Електротехнічні роботи — 6 днів.

  • Сантехнічні роботи — 10 днів.

  • Стяжка — 1 день.

  • Штукатурні роботи — 12 днів.

  • Плиточні роботи - 19 днів.

  • Малярні роботи фінішні ( кухня, вітальня та спальня) – 9 днів.

  • Влаштування бетонного септику та підключення до будинку — 2 дні.

Морозівка

  • Будівництво фундаментів — 19 днів.

  • Будівництво каркасу — 2 тижні.

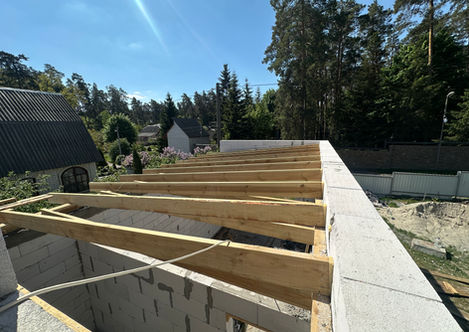

  • Дах – 3 тижні.

  • Електротехнічні роботи — 1 тиждень.

  • Сантехнічні роботи — 2 тижня.

  • Стяжка — 1 день.

  • Фасад з пінополістиролом EPS 80 150 мм та акриловою штукатуркою Cerezit CT-60 — 19 днів.

  • Гіпсокартонні роботи — 5 днів.

  • Малярні роботи ( стеля та стіни) – 3 тижні.

  • Плиточні роботи - 16 днів.

  • Малярні роботи фінішні ( стеля та стіни) – 2 тижні.

Забірʼя

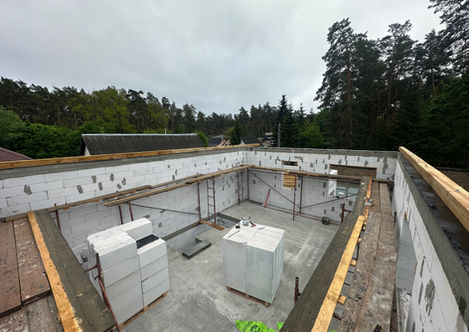

  • Будівництво фундаментів — 1 тиждень.

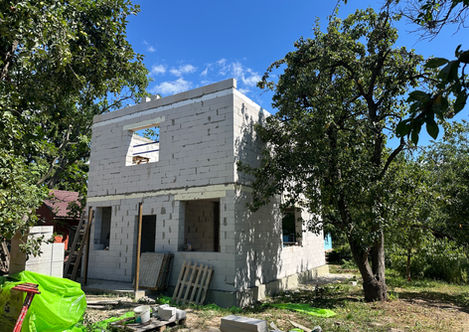

  • Будівництво каркасу — 2 тижні.

  • Дах – 2 тижні.

  • Електротехнічні роботи — 1 тиждень.

  • Сантехнічні роботи — 2 тижня.

  • Стяжка — 1 день.

  • Підшив даху — 6 днів.

  • Деревʼяна тераса — тиждень.

  • Фасад пінополістиролом EPS 80 150 мм та акриловою штукатуркою. Cerezit CT-60 — 15 днів.

  • Гіпсокартонні роботи — 5 днів.

  • Шпаклівка стелі та стін — 3 тижні.

  • Плиточні роботи та фінішні малярні - 43 дні.

Гатне

  • Будівництво фундаментів — 27 днів.

  • Будівництво каркасу — 21 день.

  • Дах – 19 днів.

Зазимʼя

  • Будівництво фундаментів — 24 днів.

  • Будівництво каркасу — 35 днів.

  • Дах – 3 тижні.

  • Електротехнічні роботи — 6 днів.

  • Сантехнічні роботи — 22 днів.

  • Стяжка — 1 день.

  • Фасад з утепленням газоблоком Aeroc  Energy 100 мм та акриловою штукатуркою. Cerezit CT-60 — 3 тижня.

  • Гіпсокартонні роботи — 10 днів.

  • Утеплення даху —  7 днів.

Вишеньки 2

  • Будівництво фундаментів — 10 днів.

  • Будівництво каркасу — 16 днів.

  • Дах – 2 тижні.

  • Електротехнічні роботи — 5 днів.

  • Сантехнічні роботи — 2 тижня.

  • Стяжка — 1 день.

  • Бетонна тераса — 4 дні.

  • Фасад пінополістиролом EPS 80 150 мм та акриловою штукатуркою Cerezit CT-60 — 17 днів.

  • Гіпсокартонні роботи — 6 днів.

  • Шпаклівка стелі та стін — 19 днів.

Горбовичі

  • Будівництво фундаментів — 6 днів.

  • Будівництво каркасу — 10 днів.

  • Дах 7 днів.

  • Електротехнічні роботи —3 дні.

  • Сантехнічні роботи — 8 днів.

  • Стяжка — 1 день.

  • Фасад з пінополістиролом EPS 80 150 мм та акриловою штукатуркою Cerezit CT-60 — 14 днів.

  • Гіпсокартонні роботи — 5 днів.

  • Малярні роботи ( стеля та стіни)  3 тижні.

  • Плитка, ламінат, вагонка та т.д. –        1 місяць.

Музичі

  • Будівництво фундаментів — 17 днів.

  • Будівництво каркасу — 30 днів.

  • Дах – 3 тижні.

  • Електротехнічні роботи — 5 днів.

  • Сантехнічні роботи — 17 днів.

  • Стяжка — 1 день.

  • Фасад пінополістиролом EPS 80 150 мм та акриловою штукатуркою. Cerezit CT-60 — 3 тижня.

  • Гіпсокартонні роботи — 10 днів.

  • Утеплення даху —  5 днів.

Ходосівка

  • Будівництво фундаментів — 24 днів.

  • Будівництво каркасу — 35 днів.

  • Дах – 3 тижні.

  • Електротехнічні роботи — 6 днів.

  • Сантехнічні роботи — 22 днів.

  • Стяжка — 1 день.

  • Фасад з утепленням газоблоком Aeroc  Energy 100 мм та акриловою штукатуркою. Cerezit CT-60 — 3 тижня.

  • Гіпсокартонні роботи — 10 днів.

  • Утеплення даху —  7 днів.

Варовичі

  • Будівництво фундаментів — 12 днів.

  • Будівництво каркасу — 25 днів.

  • Дах – 2 тижні.

Кременище

  • Будівництво фундаментів — 25 днів.

  • Будівництво каркасу — 2 місяці.

  • Дах – 3 тижні.

  • Утеплення фасадною ватою 100 мм та облицювання цеглою - 1 місяць.

  • Будівництво гаражу - 1 місяць

  • Будівництво альтанки - 3 тижні

Вишеньки 1

  • Будівництво фундаментів — 17 днів.

  • Будівництво каркасу — 41 день.

  • Дах – 18 днів.

Вишеньки 1, обʼєкт №2

  • Будівництво фундаментів — 24 дня.

  • Будівництво каркасу — 31 день.

  • Дах – 18 днів.

  • Утеплення фасадною ватою 100 мм та облицювання цеглою - 1 місяць.

  • Будівництво бані з підвалом - 2 місяці.

  • Ремонт у бані - 2 місяці.

Колонщина

  • Будівництво фундаментів — 13 днів.

  • Будівництво каркасу — 15 днів.

  • Дах – 12 днів.

  • Фасад з пінополістиролом EPS 80 150 мм та акриловою штукатуркою Cerezit CT-60 — 14 днів.

  • Гіпсокартонні роботи — 6 днів.

  • Малярні роботи ( стеля та стіни)  4 тижні.

  • Плитка, ламінат та т.д. – 1,5 місяці

Троєщина

  • Будівництво фундаментів — 25 днів.

  • Будівництво каркасу — 26 днів.

  • Дах – 19 днів.
